縣道139丙為原有的工業路延伸,第一期完竣後緊接著第二期工程開始施作,第二期工程終點為五育中學、神木永久屋社區以及興建中的旺來產業園區所在的樂利路。




參考計劃書內的計畫路線製作路線圖,根據衛星圖來看,第二期與第一期均為新闢。

注意事項:第三期工程目前已經改為從樂利路岔路起,至名間鄉名松路(縣139乙)岔路止,目前縣府已進行設計規劃階段,因此本路線的第三期預定路線作廢。

1.路寬:22米
2.起訖點:嶺興路(縣139)岔路~樂利路岔路
3.長度:1.740KM-3.220KM
4.開工:2021/2/23
5.通車典禮:2022/10/18,並且同時舉辦旺來產業園區聯外道路動土典禮。


第一次拍攝:2021/5/1
第二次拍攝:2021/9/18
第三次拍攝:2022/1/28
第四次拍攝:2022/8/3
第五次拍攝:2022/10/29


此照片為樂利路端拍攝。

---------------------------------------------------------------------------------------------------------------------------

2021/9/18拍攝


北端與嶺興路口施工路段與上次相比變化不大。

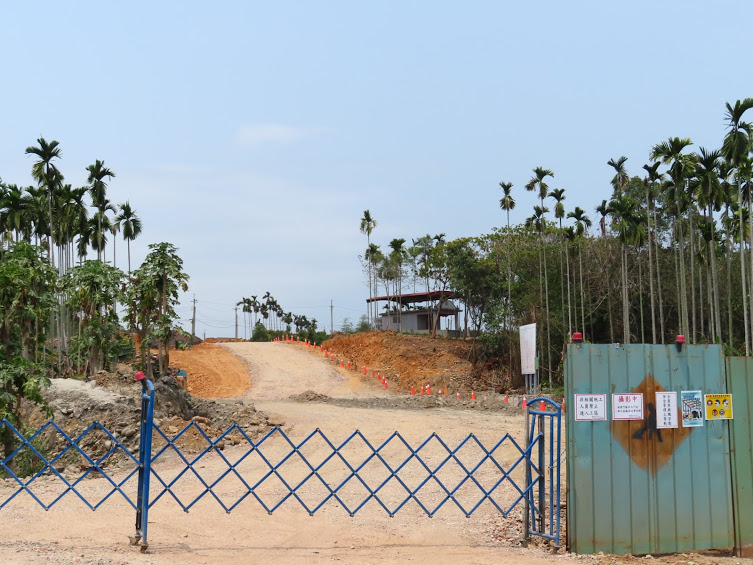

北端施工路口


同源圳自行車道附近小路繞進去拍。


施工的工程單位為總福營造,他們在此案施工地點附近有搭起臨時性的組合屋。


回到同源圳自行車道,會通過第二期施工路段下方,未來這裡會做涵洞,限高大約2公尺多。


同源圳自行車道與第二期工程路段合影


第二期南端-樂利路岔路。

-------------------------------------------------------------------------------------------------------------------

2022/1/28拍攝



第二期工程北端,工程牌因為都放在工地內,不方便進入拍攝。

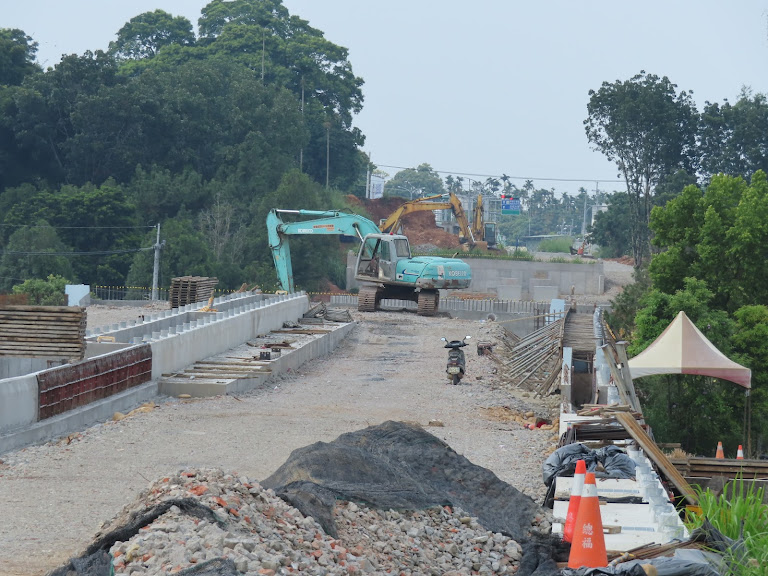

從同源圳自行車道進入後轉入其他道路,從縣道139丙下方通過,可看出部分路面尚未施作。


繼續沿著自行車道,再從另一條產業道路通過路口拍攝(往北拍攝)


同源圳自行車道,北起南投市鳳山路,南至名間鄉名松路口(該自行車道可續行至台16岔路)

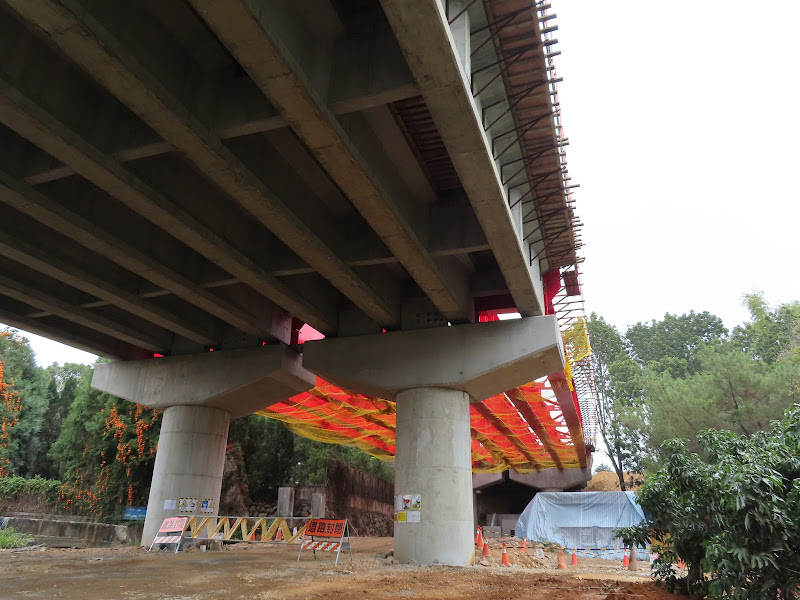

同源圳自行車道通過縣道139丙下方,此處限高2.2米,左邊有道路可爬上去該縣道,右邊也有條產業道路與該縣道岔路。


第二期工程南端,與樂利路岔路,未來路線會與樂利路共用路廊至台3岔路。

-------------------------------------------------------------------------------------------------------

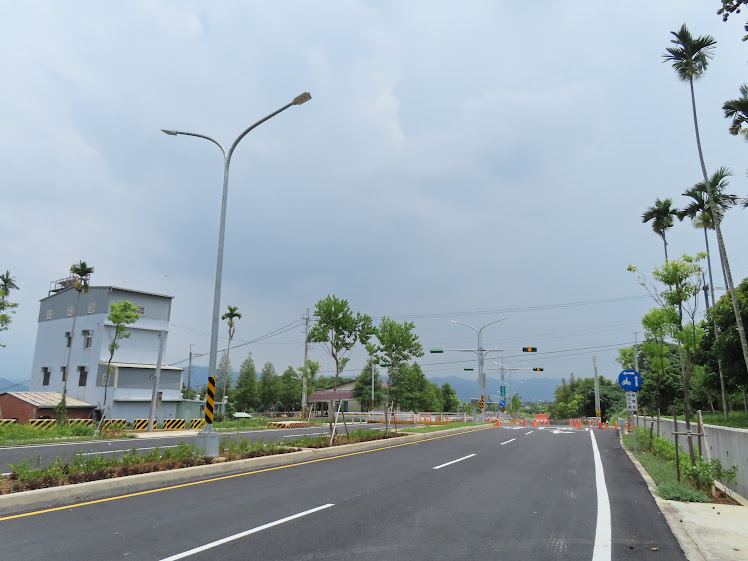

2022/8/3拍攝,當時已完工,預定8月底通車


第二期工程北端(南向),入口處圍欄封得緊緊的。


繞路至同源圳自行車道後於附近岔路口灣過來拍北端(北向)


同一路口(南向)

接下來從這裡開始會經過幾個岔路,這一區的移動式護欄有打開,因此從這裡開始騎進去。


下一個路口。

沿途內側車道禁行機車,限速50


繼續往南騎,左側那一棟房屋為原本在路中央的房子,經過移屋工程後於現在照片左側的位置。


第二期工程會通過嘉和、同源圳兩座橋,同源圳橋下方除了有該圳以外,還有自行車道,移動式護欄在這裡圍得緊緊的,所以須從這路口下切至自行車道續行。


遠遠拍可看到樂利路口,但是有些標誌是錯的,有注意到嗎?


同源圳自行車道通過工業路下方


於自行車道繞路至樂利路後,往東拍攝。(牌面也有錯誤喔)


轉往樂利路後,第二期工程尾端為拓寬這一段的樂利路。


回拍工業路(北向)


續行至第二期工程南端,縣道150岔路。

後續第三期工程為續行前方水圳與彰南路一段493巷至彰南路,再續行至投25線千秋路為止。

------------------------------------------------------------------------------------------------------------------

2022/10/29拍攝

原定8月底通車,後來延到10/18,通車後再度前往拍攝,車流量不大,可能非上下班時間也有關。


第一期工程終點與縣道139岔路,原本往左右轉的標線已經新增直行標線。


第二期工程北端,拍攝當時尚未新增里程牌。


往北拍攝,指標編號投20.........無言


三興橋


三興橋,2022年8月完工


通過三興橋後,路段下坡


你確定機車會乖乖的兩段式左轉?


原本路中間有一座房子,已經搬到照片左側。


沿途速限50,2022年在第一期工程路段有裝設一台測速照相。


通過嘉和橋之後有一條岔路(右方)正在施作,已於2022/10/18與縣139丙第二期工程通車日同步舉辦此聯外道路的動土典禮。未來將供給前往旺來產業園區聯外道路使用,預計2023年9月完工。


旺來產業園區聯外道路工程牌


此聯外道路部分道路使用原有道路拓寬,僅部分新闢,未來有空時再前往紀錄。


此岔路左轉可通往同源圳自行車道。


同源圳橋


短暫與同源圳自行車道平行


第二期工程新闢終點,接下來左轉樂利路,之前反應的英譯出包牌面還沒有修正,關於這事情我還會做後續追蹤。



與樂利路岔路的箭頭標線,竟然是直走耶~


本工程終點與縣道150大庄路岔路,原本要通往投25岔路的第三期工程看來要改為通往名間鄉了,根據名間鄉長陳翰立表示,已爭取第三期工程至名間鄉名中路。

------------------------------------------------------------------------------------------------

2023/11/12結案照片,補上6月設置的里程牌



原本在縣道139岔路的1.5K,已經往北挪到正確的位置上。


第二段工程的里程牌總算是正確樣式,沒有「縣」這個字。


通往旺來產業園區的聯絡道路(右轉)已經完成,尚未驗收。



該聯絡道路已完工,未通車。


過了大半年,旺來產業園區的英文名稱未改。



3K沒看到,直接為第二期終點樂利路岔路的3.220K



3.220K里程牌另一面。


相簿網址



--------------------------------------------------------------------------------------------------------

在這條路開闢的時候,剛好有棟民宅橫越上方,於2021/9/26前後遷移至新位置。


真實版的移動城堡,這是南投市外環道,139丙線的開鋪工程,一棟民宅剛好在路中央,拆或遷,屋主希望保留原貌,和縣府協商之後,決定整棟搬,房子周邊挖下去,讓地基騰空,花40天,搬移50公尺。工程費約200萬。



在地方的期待下,南投縣政府,爭取到南投市139丙線工程,第一期在去年完工正式通車,紓解省道台三線的車潮,而第二期工程,從139線嶺興路通往樂利路,長度約1.5公里,也在今天進行動土典禮,預計民國111年能完工。2021/2/21


為提升南投市外環道路系統服務水準,並改善台三線南崗路上下班塞車情形,南投縣政府積極爭取經費,開闢139丙線道路,其中第二期工程於今日(18)正式通車,縣長林明溱表示,相信這條道路一定可以解決交通問題,並在未來也會繼續規劃將工業路打通至名間鄉,造福更加多縣民。2022/10/18




2020/1/17
  縣府17日上午在南投市嘉和里活動中心,召開「139丙線1K+740~3K+220道路新建工程」地方說明會,由工務處長陳錫梧主持,向徵收地地主說明工程內容,近百位地主出席,並針對管路埋設、排水問題及道路施工細項提出意見,陳處長承諾會將大家意見納入規劃設計依據,讓139丙線順利增建,給民眾更便利的行車環境。

  139丙線全線自南崗工業區起至省道台三線,共分為三期工程,第一期1.6公里已於日前開通,目前進度第二期工程約1.48公里,將從139線及139丙線銜接處通往旺來園區,與第一期工程相同,道路寬約22公尺,規劃雙向4車道,中間採景觀式中央分隔島,種植喬木綠化,兩側設置設施帶收納公共設施及綠化,預計今年6月完成都市計畫變更,9月完成工程招標,年底前完成用地取得,並於110年底完工,未來第三期則將通往省道台三線,有效紓解南崗工業區及旺來園區上下班車潮。

  第二期工程中,所使用土地多為果園、旱作、林地,並行經三興排水、三塊厝排水、嘉興排水及同源圳,為了解民意,傾聽民眾心聲,縣府施工前,針對可行性評估、綜合規劃、環境影響評估,共將召開至少4次說明會及公聽會,此次說明會中,縣議員張維華、張嘉哲、曾振炎、賴燕雪、陳昭煜都出席,與民眾一起關心139丙線對南投市的發展。

  陳處長指出,縣長林明溱非常重視139丙線的興建,第一期1月6日開通後,縣府隨即規劃第二期工程,兩期工程經費各約6.5億元,議員及許多鄉親也都非常關心這項工程,縣府藉由說明會了解大家的想法並一一解答疑惑,希望讓工程盡善盡美,完工後南投市交通將更加便利。

  議員表示,交通是地方繁榮重要的指標,縣府努力提升地方建設,民眾都非常重視,期盼在道路規劃、環境評估、用地取得等方面,縣府務必得到縣民的共識,希望民眾在說明會都得到圓滿的答案,讓工程順利推動。

2021/2/23

為了紓解省道台3線車潮,南投市139丙線第二期1K+740~3K~220道路新建工程,23日進行動土典禮,工程經費約3億3千519萬元,預計2022年4月完成,完工後可串連南崗工業區及南投市主要政經活動中心,建構外環道路,改善南崗路段上下班交通壅塞。

南投市為南投縣縣治所在地,因受限東西兩側丘陵及山嶺地形影響,區域短程交通主要依賴省道台3線,為改善台3線交通問題,縣府辦理139丙線開通計畫,第一期工程於2019年12月23日開放通車,第二期工程將接續第一期工程,從嶺興路往南跨三興坑排水、同源圳後銜接樂利路,通往旺來產業園區及五育中學。

動土典禮由縣長林明溱主持,立委許淑華、馬文君、交通部公路總局第二區養護工程處副處長傅立祥、縣議員賴燕雪、曾振炎、于秀英、張嘉哲及許多地方士紳一同參與。

「南投市139丙線1K+740~3K~220道路新建工程」總長度1.48公里,道路全寬22米,並包含三興坑排水橋、三塊厝排水橋及同源圳等3座橋粱,除了紓解台3線交通,也讓周邊社區、學校以及旺來產業園區的交通更加便捷。

林明溱指出,139丙線第一期工程通車後,帶給許多用路人方便,未來旺來園區落成後,在產業運輸也能提供很大的幫助,進而帶動南投市經濟與工業發展。另外,國土計畫中,工業路旁約50公頃地,縣府將規劃開發為工業區,歡迎工廠投資,帶動南投的經濟繁榮。

許淑華說,南崗路在上下班時間常塞車,工業路的打通讓交通順利獲得紓緩,也提供用路人不同的選擇,學童上放學也更加安全,未來她將在立法院全力爭取南投需要的各種資源。

馬文君表示,139丙線除了改善南投市交通動線,未來對旺來園區也有連結路網,也幫助民眾往返名間、草屯,希望公路總局能繼續支持南投各項交通建設。

傅立祥說,公路總局近年已補助逾40億元協助南投交通建設,很高興外環道的打通能紓解台3線擁擠狀況,未來公路總局會全力支持縣府交通建設。

-----------------------------------------------------------------------------------------------------------------


南投縣政府新開闢投139丙線,以強化南崗工業區對外交通的便利性,目前第二期工程正在進行,不過有間農舍卻剛好在新建道路的中央,屋主不想拆掉重建,經過雙方協調後,決定將整間房舍以搬移方式來解決,預計遷移工程需40至50天可完成。

在專門從事房屋遷移工程的師傅、約八個人分工合作下,透過鋼管輔助做為滾輪,並以挖土機的力量移動整間房舍。

因為這間農舍剛好在139丙線新建道路的中央,屋主願意配合用地徵收,讓道路可以施工,不過又不捨自己辛苦興建和裝潢的房屋被拆除,因此和縣府經過多次協調,決定將整棟房舍以搬移方式解決。

縣府工務處長陳錫梧特別前往工地關心施工進度,也表示在和屋主協調後,採取遷移的方式,避開車道,完整保存房舍外,也讓道路工程能順利進行,當中,除了發放補償金,並協助屋主順利申購國產局的土地。

139丙線道路新建工程,是南投縣政府重要的交通建設,目前進行到第二期,預計明年7月完工,到時南投市的交通動線能更加完善。




南投市139丙線(工業路),第2期新建道路工程從嶺興路延伸到樂利路,18日完工通車;工業路到旺來產業園區的聯外道路同時動土,預計明年9月完工。另外,139丙線第3期工程,預定直通名間鄉,未來將成為南投市外環的交通動脈。

139丙線2期工程通車典禮由縣長林明溱主持,立委許淑華,縣議員曾振炎、陳翰立、于秀英、張嘉哲、簡賜勝等人都到場見證。

林明溱表示,希望未來工業路能延伸到名間鄉,分散省道台3線名間鄉到南投市及南崗工業區的車流,目前計畫已送至公路總局審核;另外,縣府也持續爭取國道3號南投交流道下的福崗路,直接通往工業路,完善南投市外環交通網,讓到南投旅遊、上班民眾及貨物運輸,交通更便捷順暢。

許淑華表示,上下班時間,往返南崗工業區的主要道路經常塞車,因此她積極爭取工業路延伸開通,工業路2期新建道路完工,可以紓解台3線車潮;未來再延伸到名間鄉,可形成完整的路網。由於中部科學園區、工業區已趨近飽合,工業用地不敷使用,南投縣可發展低汙染產業,引進永續循環的綠色經濟企業進駐,成為中科產業鏈支援基地,創造就業機會,促進地方繁榮。

縣府為改善省道台3線南崗路壅塞情況,爭取139丙線開通,第1期工程經費4.5億元,已於前年1月通車;第2期工程總經費共4.5億元,包括用地補償費1.1億元、工程經費3.3億元,全長約1.48公里,路寬22公尺,配置雙向4車道,車道寬3.5公尺,限速時速50公里,因位於山坡地,考量水土保持及環境保育採用創新工法,在中央分隔帶下方設置5座滯洪沉砂池。

旺來產業園區位於南投市與名間鄉交會的八卦山台地,面積16.59公頃,現有的樂利路經國宅、五育高中、神木社區,預期旺來園區開始營運後,運輸及觀光車次將對交通及居民生活產生衝擊,因此,增設聯外道路銜接139丙線,總經費約1.3億元,包括用地補償費3753萬元及工程經費9514萬元,長度833公尺、道路寬度12公尺,將於明年9月完工。





20221018 南投縣議會 民議新聞 139丙線道路新建工程通車暨旺來園區聯外道路工程動土典禮

為了提高南投市西側外環道路系統服務水準,縣府積極爭取經費,針對139丙線道路分為三期工程,今日上午就舉行139丙線1K+740~3K+220道路新建工程通車典禮以及南投旺來園區聯外道路工程動土典禮,希望未來能大大改善南投市的交通問題。
