2008-2013年間,縣道147從北山橋開始至南港社區分段進行了拓寬工程,改善了沿途的道路線行瓶頸路段,2015年縣府有再提出後續的拓寬工程,當時是說要拓寬到港源國小附近,過了幾年後,2018年於港源公聽會、2021年舉辦動土儀式,於2023年5月1日通車。
本次拓寬工程沿途除了港源一號橋已於2015年改建完畢以外,其他路段將會進行拓寬或線型改善,本人原則上會進行3次紀錄,第一次已於2022年3月完成紀錄。
路線圖,由於現場工程牌的地圖路線標示詳細,因此不另繪路線圖。
工程說明:
里程:4k+625-7k+300
起點:南港村外環道南端
終點:港源國小後方
工程費:2.6億元
預計拓寬寬度:9公尺
動土日期:2021/5/18
預定完工日期:2022/12/23已改為2023/1/27
通車典禮:2023/5/1
第一次紀錄:2022/3/12
第二次紀錄:2022/8/5
第三次紀錄:2023/2/8

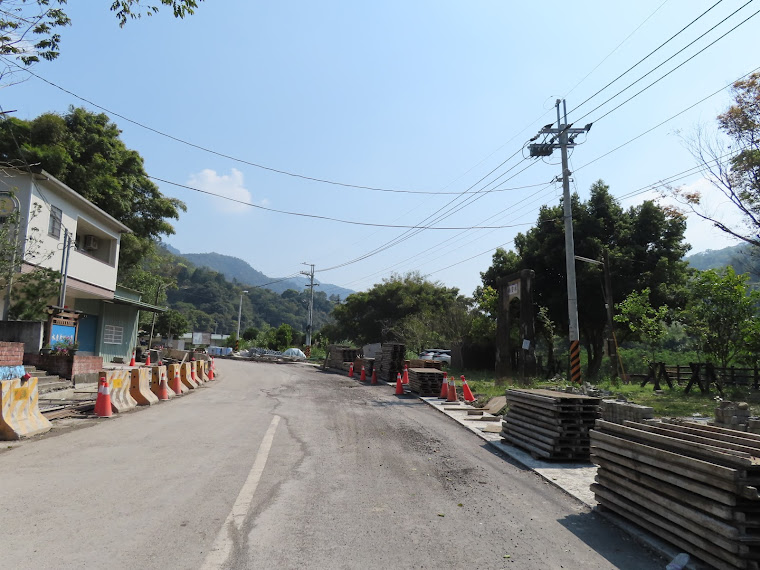

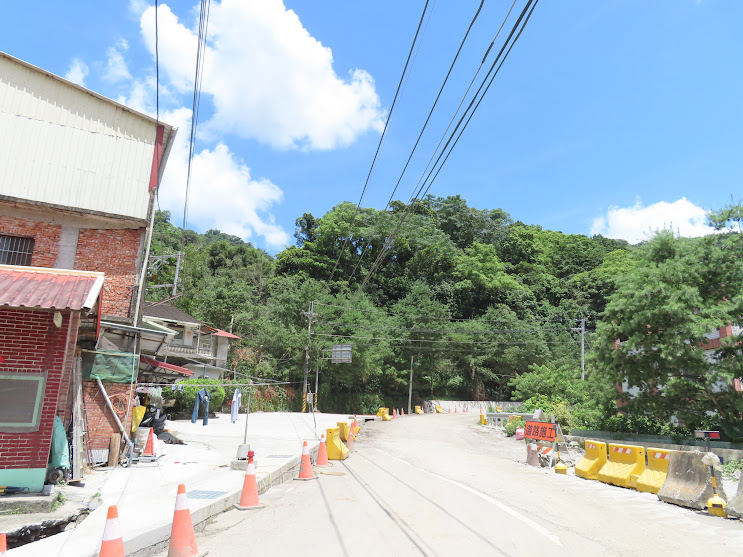

本次拓寬起點位於南港村聯外道路南側

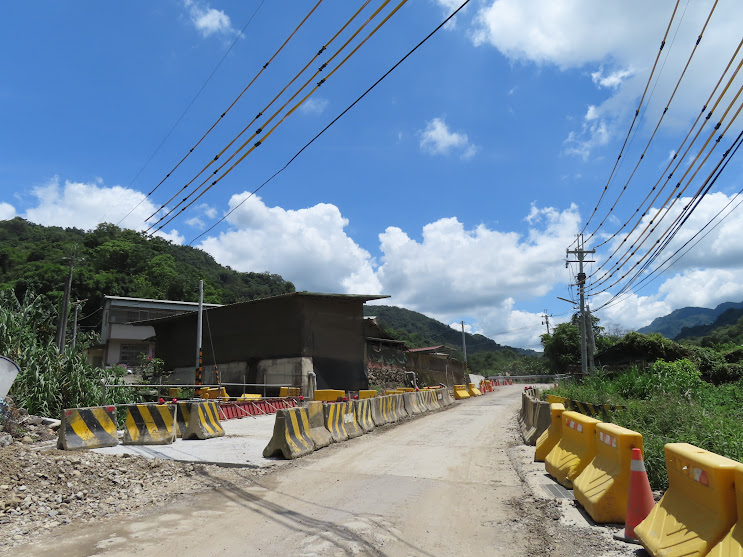

南港村聚落內往西側拓寬

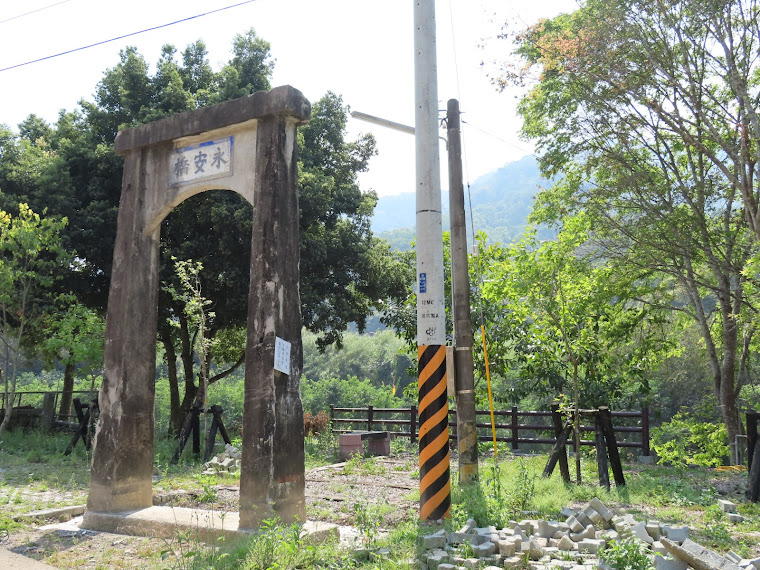

之前很擔心永安吊橋頭會被拓寬工程吃掉,現在看來會持續保留。

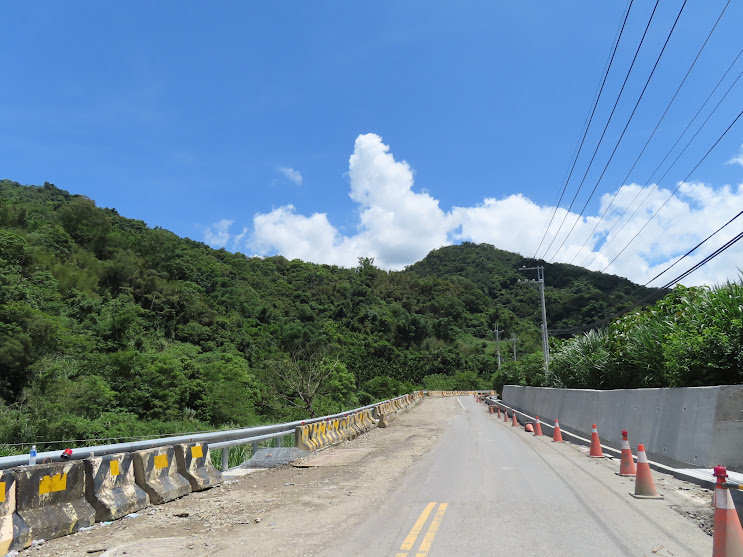

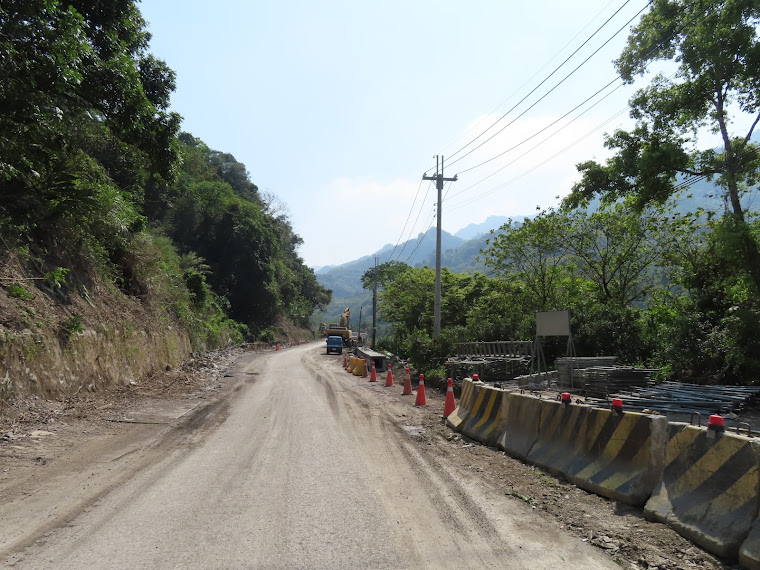

離開南港聚落後,沿著道路中線拓寬。

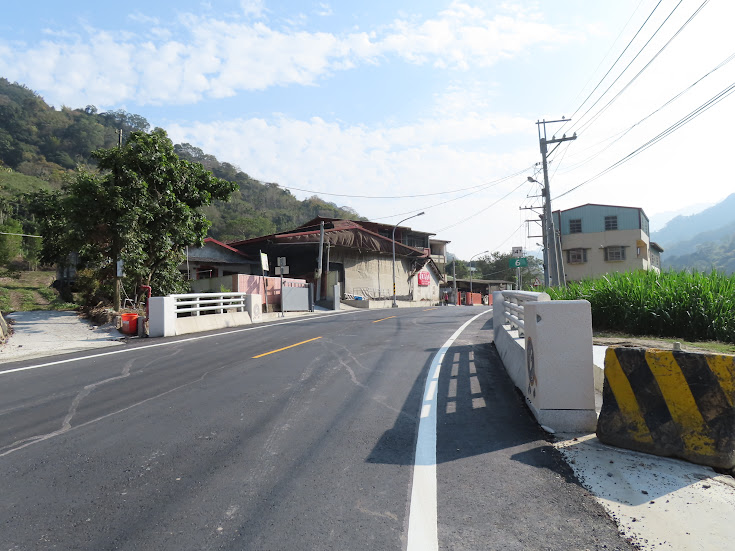

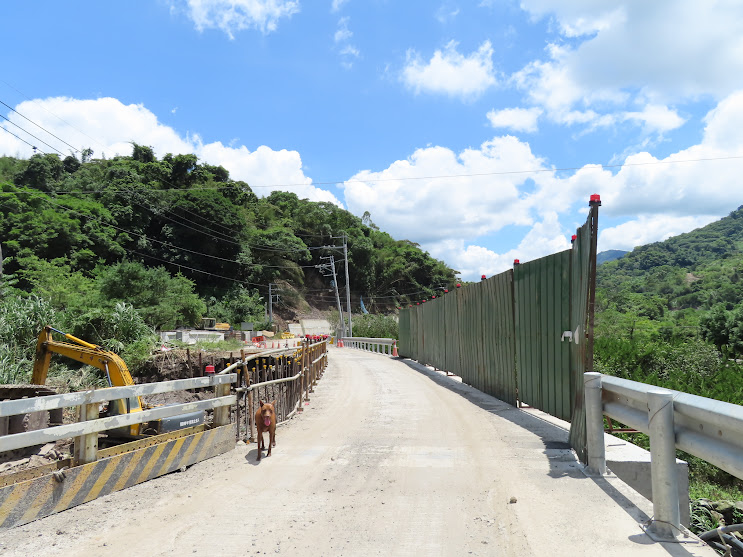

即將拓寬的林厝橋,目前橋面與護欄尚存,趕緊紀錄。(本橋詳細照片為回程時拍攝)
林厝橋完工日期,相當久遠。
護欄已拆除的山羊橋。

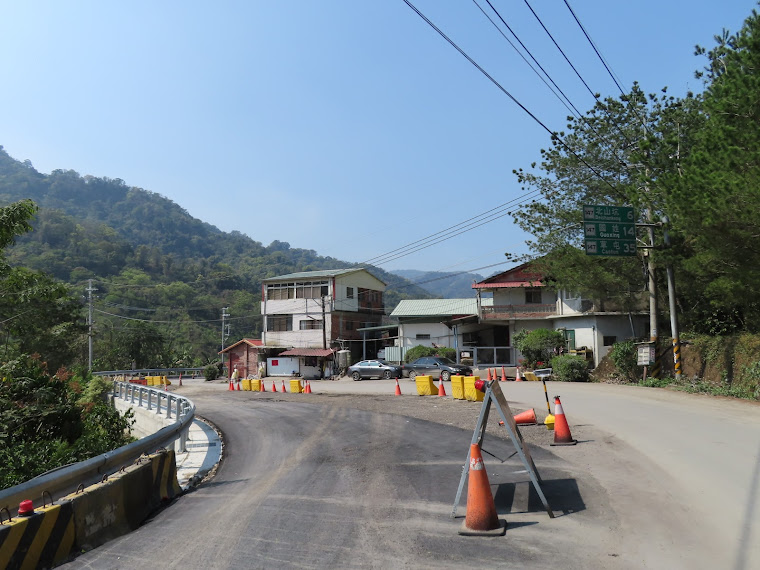

港源社區活動中心,本工程的動土儀式就在我站的位置空地舉辦。

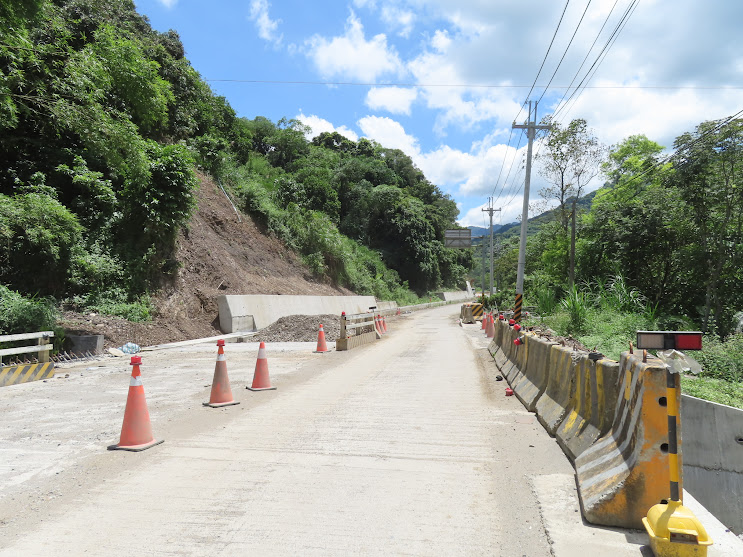

山羊橋過後有一處很危險的左彎,如果不注意容易與來車相撞,如今在拓寬工程有往西側拓寬,解決危機。
此危險彎道回拍

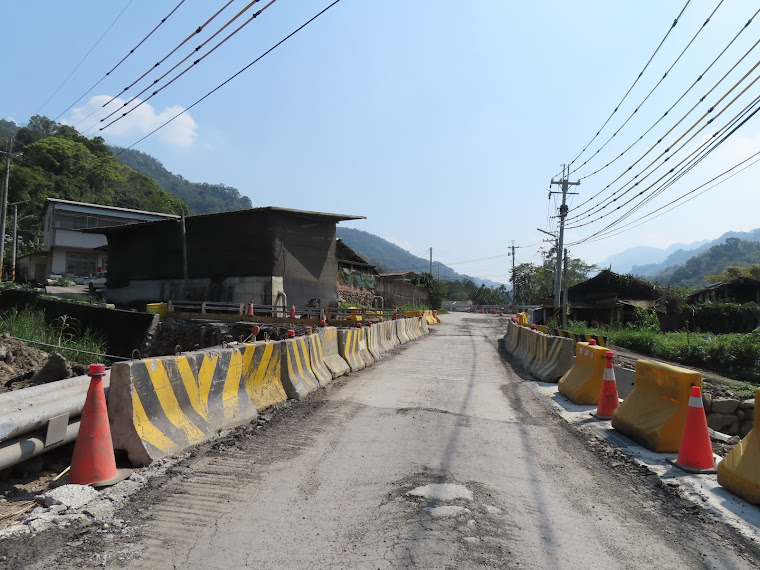

港源一號橋北側
2015年港源一號橋改建後,舊線(左)還在,橋梁已拆。
港源一號橋(新橋)在完工之前曾經被當地居民疑慮有偷工減料嫌疑,後來因為一場豪雨沖毀舊橋,於是新橋就這樣順勢通車了。

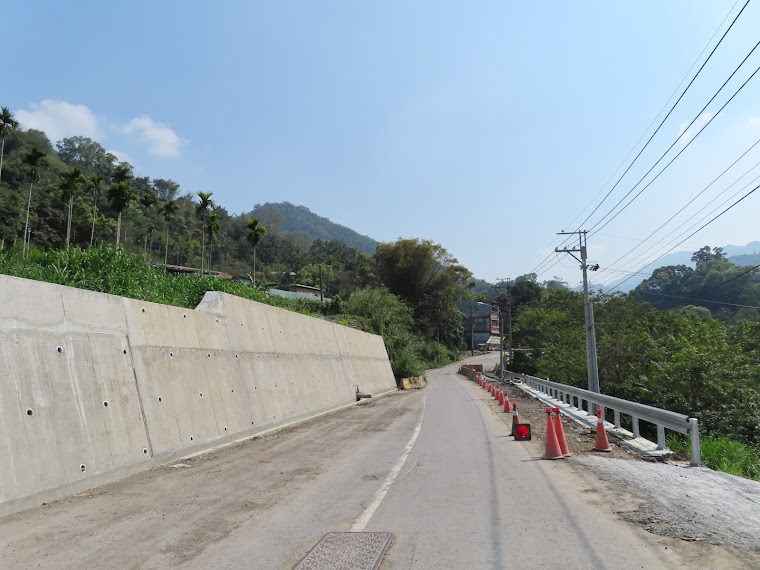

即將改建的港源二號橋,護欄還在,趕緊紀錄。
港源二號橋(民國60年10月)完工日期
港源國小,當時有幾位車友在這裡休息。
通過港源國小就沒有明顯的工程痕跡了,最後來到7.5k,看到了工程牌面。(其實位於工程北側也有一面,但是位置不好拍攝)

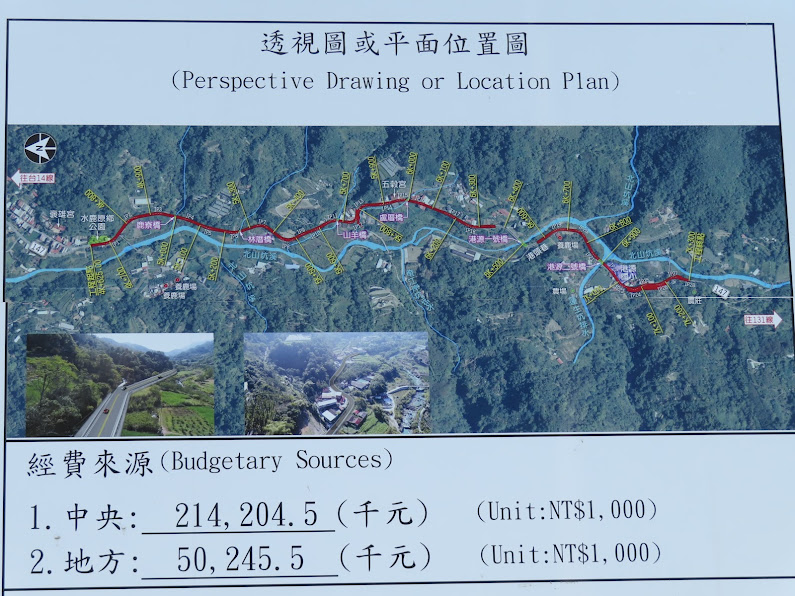

工程牌
拓寬工程南端,位於這面里程預告牌面。

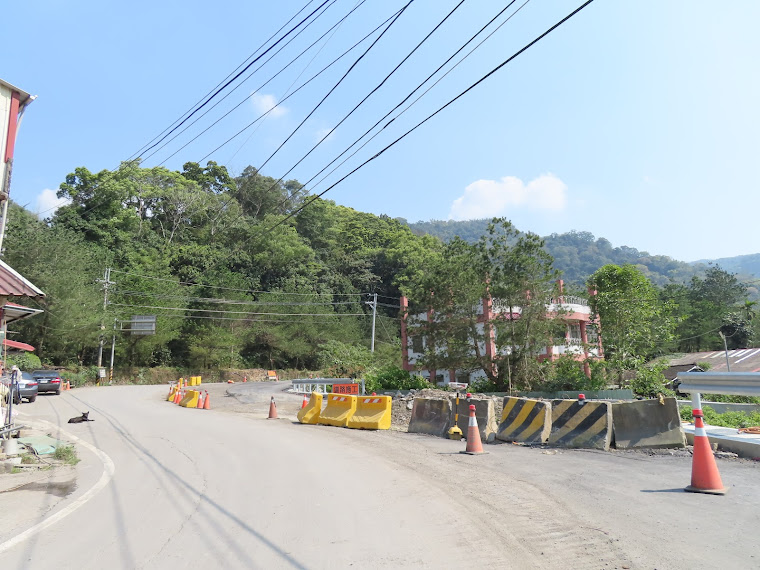

山羊橋
國姓鄉147線拓寬工程 明年底前完工通車 2021/8/31
國姓鄉147線縣道拓寬工程,總經費3.2億元,其中,南港社區到港源國小部分,動工3個月進度超前3.2%,預計明年底前完工通車;縣長林明溱實地會勘,特別要求加強安全措施,兼顧工程及居民生活品質。
林明溱率同工務處長陳錫梧、縣長特助林儒彬,縣議員戴世詮、王彩雲,國姓鄉代表會主席林東漢、副主席陳春綢及代表邱秋榮,南港村長洪永鎮、石門村長蔡誌成、國姓村長彭百慶,縣政顧問邱美玲、胡水發及鄉農會總幹事葉榮鑫等人前往會勘。
林明溱表示,147線道路拓寬工程,已完成北山橋到南港社區路段,目前正在拓寬的是南港社區到港源國小路段,總長2.675公里,將從現有的4、5公尺路面,拓寬為11公尺,包括徵收土地6000萬元,加上工程費2.6億餘元,總共花費3.2億餘元,希望改善國姓鄉南港、北山地區的交通,帶動繁榮發展。
林明溱強調,雖然目前工程進度超前,但縣府團隊絕不可以放鬆,一定要確實做好工地安全,將施工造成的負面衝擊降到最低,才能確保明年底完工通車,也讓居民不致於陷入交通黑暗期。
國姓鄉北山村的觀音1號隧道旁支線道路,將改善長160公尺、寬5公尺的路面;南港村樟湖道路及三合道路支線,也將發包改善。
國姓鄉農會九二咖啡館,上方缺乏排水溝,高處雨水匯流直沖九二咖啡館,導致園區遇雨積水苦不堪言;林明溱責由工務處施設截水溝,將雨水引流到附近的大排,完工後將可徹底解決附近住家及九二咖啡館的淹水問題。
國姓147縣道動工估明年底完工 地方期待【客家新聞20210518】
南投縣國姓鄉147縣道,地方積極爭取行政院前瞻建設,獲得中央補助2.6億元經費,縣府自籌6000萬元,總計約3.2億元,預計改善約2.7公里道路,因應疫情期間,今(18)日承包商在五穀宮前舉辦簡單的動土儀式,工程預計明年底可以完成。
縣長視察147縣道拓寬工程 關心施工安全|南投縣政新聞 2021.09.01
由國姓鄉通往水里鄉的147線縣道目前正在拓寬,總工程經費達3.2億元,動工僅3個月進度已超前3.2%,明年底前可望完工通車。縣長林明溱實地會勘要求加強工地安全措施,必須兼顧拓寬工程及當地生活品質,同時也確保來往車輛通行安全。
147線水鹿故鄉段拓寬通車 縣長主持剪綵|南投縣政新聞 2023.05.01
147線國姓鄉段4K+625~7K+300道路拓寬改善工程完工舉辦通車典禮,縣長許淑華偕立委馬文君、多位縣議員及眾多地方士紳共同剪綵。許縣長正面回應縣議員建議解除這段禁行甲級遊覽車的限制,也強調147線剩下最後的7公里路段還未拓寬,縣府會列入優先推動的重大建設,積極爭取經費早日完成。
