投17線第三期拓寬工程路線圖
本工程路線參考首張2008年版本的地圖繪製,不保證其正確性,一切以南投縣政府資料以及現場施工實際情形為準。
投17線第三期工程位於北中寮的爽文社區,大部分為改線設計,少部分使用原有路段。會進行改線的原因是投17線在這裡必須要與投22共線共用一座龍岩橋,過橋之後要右轉再左轉通往南中寮各村造成動線不佳,新闢道路兩端點原本都是T字路口均會變成十字路口。
至於投17的路線在上圖中通過龍岩橋後要左轉,然後在爽文派出所那裏右轉小路爬上現在爽文消防分隊的位置後後左轉,這種動線乍看起來更怪對吧?但我前陣子調閱1966年衛星空拍圖顯示,早期的投17動線就是上圖的綠色動線,因為上圖標示的「既有路線」在1966年空拍圖尚未闢建,在1983年的經建版地圖上才出現這段路,應為改善通往南中寮的交通瓶頸有關。
過了20多年後的今天由於私人車輛更為普及,現有的龍岩橋不敷使用,才有本次的投17線第三期拓寬工程,未來會有兩座龍岩橋,可能會以新舊區分或是另外取名,目前此工程已經動工闢建。
施工日期:2013/7/10-2014/9/2,實際完工日期以現場狀況為準。
本路段於2015年年初闢建完成,不過不知為何遲遲未通車,兩側入口依舊用護欄圍住。
投17線第三期工程:7K+800~8K+190,長度390公尺,為全部改線設計,預計寬度為9公尺。原路線部分路段與投22線共線寬度12公尺,剩餘路段約4-5公尺,新建道路其中7K+941~8K+031將新建龍草大橋。樟平溪邊腹地,將闢建一座佔地
目前兩條鄉道共用路線:龍岩橋
2013/6/17拍攝:

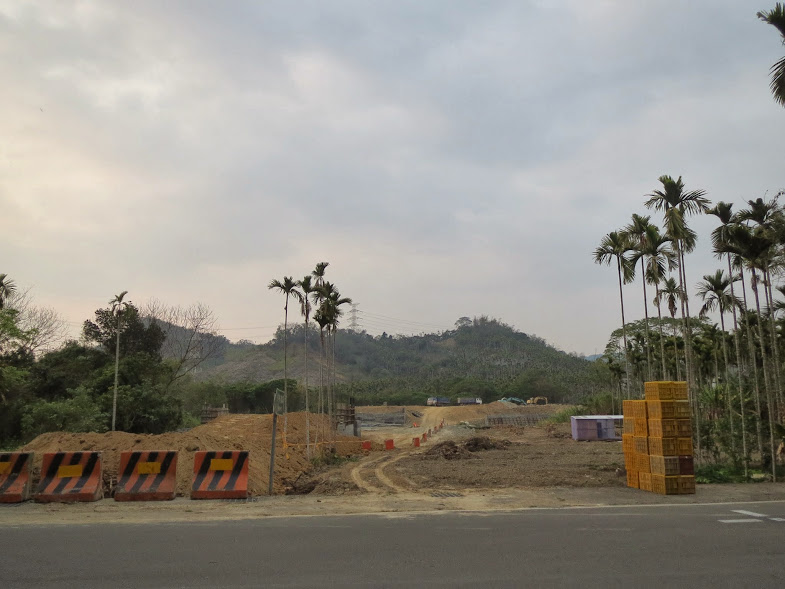

龍草大橋興建前的河道。
第三期工程北端的民宅拆除前。
第三期拓寬工程南端,預定路線原本為一片叢林。
2013/12/7拍攝:
龍草大橋剛興建時
2014/3/1拍攝照片:
拓寬南側岔路,道路開闢中。
2014/4/29拍攝:
拓寬北側情形
龍草大橋興建中
2014/5/31拍攝照片:
2014/7/29拍攝:
橋樑南北側引道路面鋪平。
之後經過時已經是2015年1月初,橋樑以及柏油路面已經舖設完成,現場沒有工人施工,第三期工程差不多結束了,可是道路南北兩側入口都用紐澤西護欄封閉,這種情形一直到7月才挪出一個小空間我才得以進去,但是之後入口還是有用紐澤西護欄擋住,一直到2016年9月才全數移除,於2016/12/31舉辦北中寮第二期後續拓寬工程(6.168-7.8k)完工暨龍草大橋通車典禮。
2015/7/5拍攝:
龍草大橋完工後。
新闢道路北側與原有投17與投22形成十字路口,原本位於現場的房子砍掉一半。
道路工程南側,直走銜接投17線往中寮市區,右轉可間接通往投22往南投市,左轉可間接經爽文通往投22往清水村。
